項目進度查詢
項目進度主要作用是:動態反饋項目日常進度變化情況。
進度管理由施工日志以及涉及到項目進度的:計劃、指派、計劃、檢查、措施、問題等單據組成。
其中施工日志是記錄項目進度變化的重要表單,施工日志每日由項目一線工作人員填報,動態記錄項目的每日推進情況及新發生的問題。

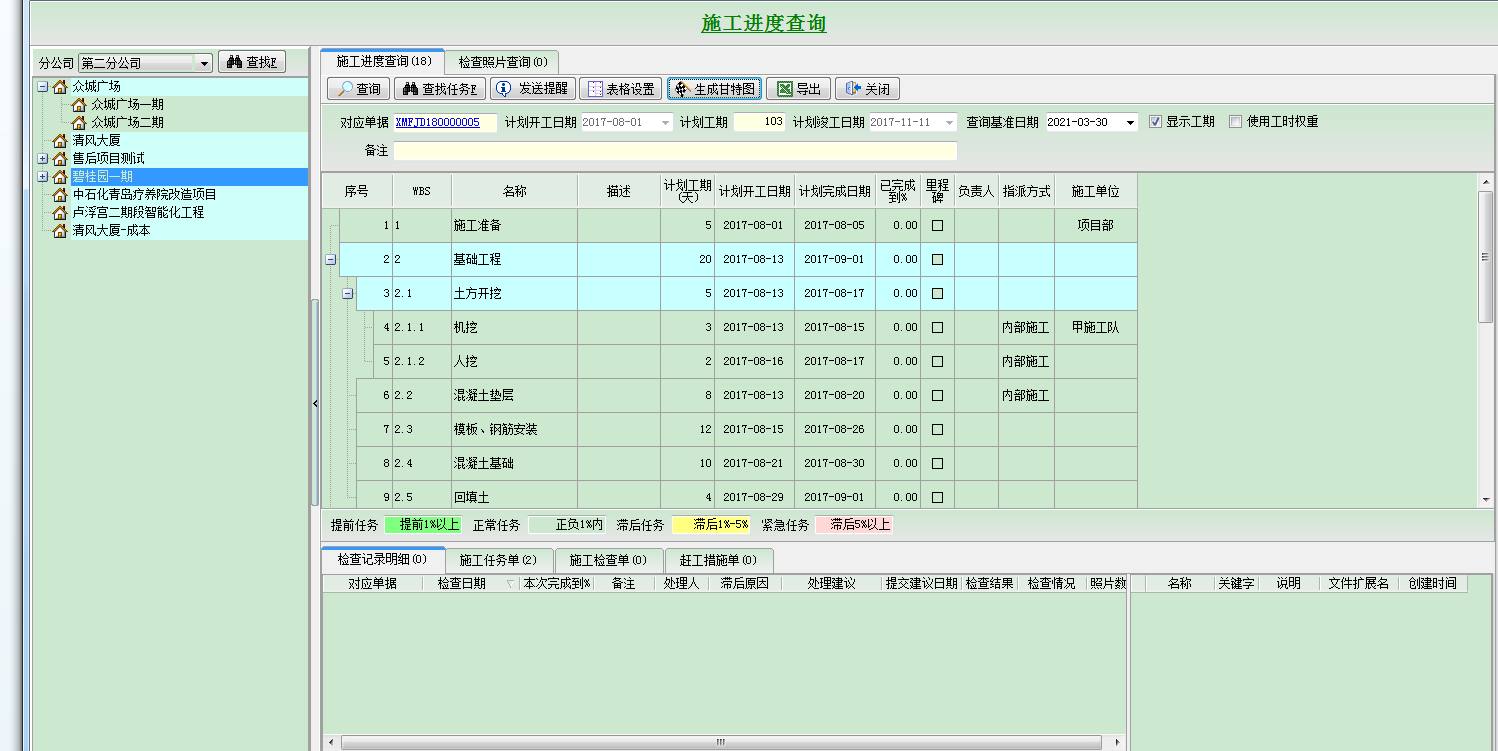

項目進度將通過施工進度查詢進行匯總。通過此功能可以查詢多個項目的進度變化、完成百分比、里程碑、負責人、滯后原因、檢查結果、趕工情況,項目檢驗相片等,項目的進度變化將通過色條予以標識,清晰區分各個項目的提前、正常、滯后等信息。
除此之外,進度查詢模塊支持提醒與甘特圖功能。
選中項目后,可以使用提醒功能,提醒預約時間到達時,軟件將自動對責任人發出系統消息+手機短信,避免出現延誤。

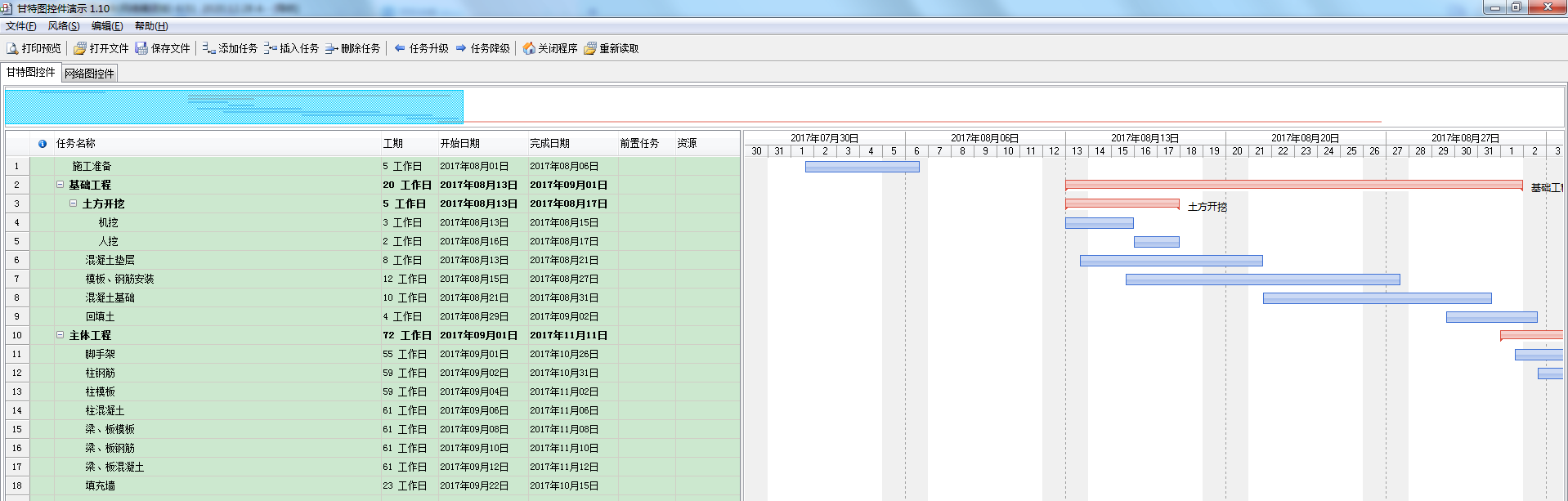

甘特圖功能可以將項目的進度情況轉化為圖表,更加便于閱覽。
